广州地铁在建线路最新进展

发布时间:2022-03-14分类:企业来源: 轨道交通网
【轨道交通网-RTAI 智慧城轨网-城市轨道交通门户网站讯】

十一号线


△ 成型的隧道

天华区间双线盾构隧道顺利贯通。

七号线西延段(广州南-美的大道)


△ 大洲站站厅

正在开展运营调试。

二十二号线首通段(番禺广场-陈头岗)


△ 市广路站站厅

正在开展运营调试。

三号线东延段(番禺广场-海傍)

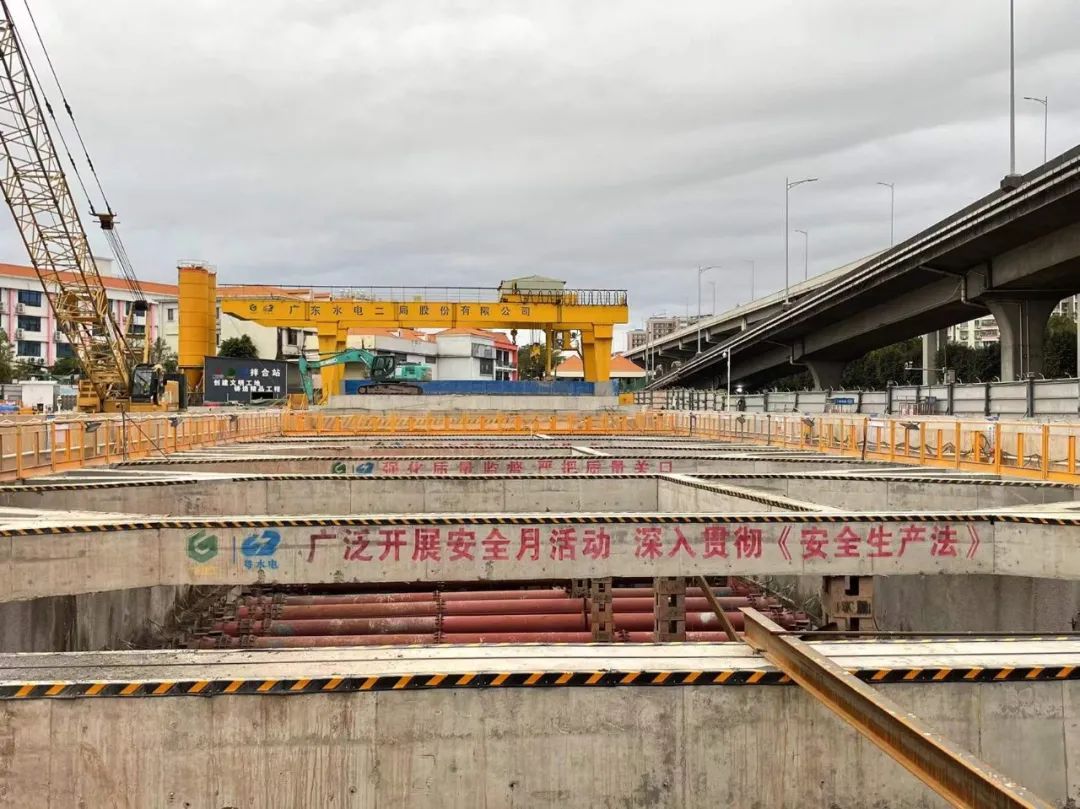

△ 番禺客运站钢筋笼加工作业

土建工程累计完成57%。4座车站中,2座已封顶,其余2座进行土建施工;

4个区间中,1个已贯通,其余3个进行土建施工。广州新城停车场在进行施工前准备。

五号线东延段(文冲-黄埔客运港)


△ 双岗停车场出入场线成型的隧道

土建工程累计完成54%。全线6座车站中,3座车站已封顶,其余3座进行土建施工;

6个区间中,1个已贯通,5个进行土建施工;出入段线和双岗停车场进行土建施工。

七号线二期(大学城南-水西北)

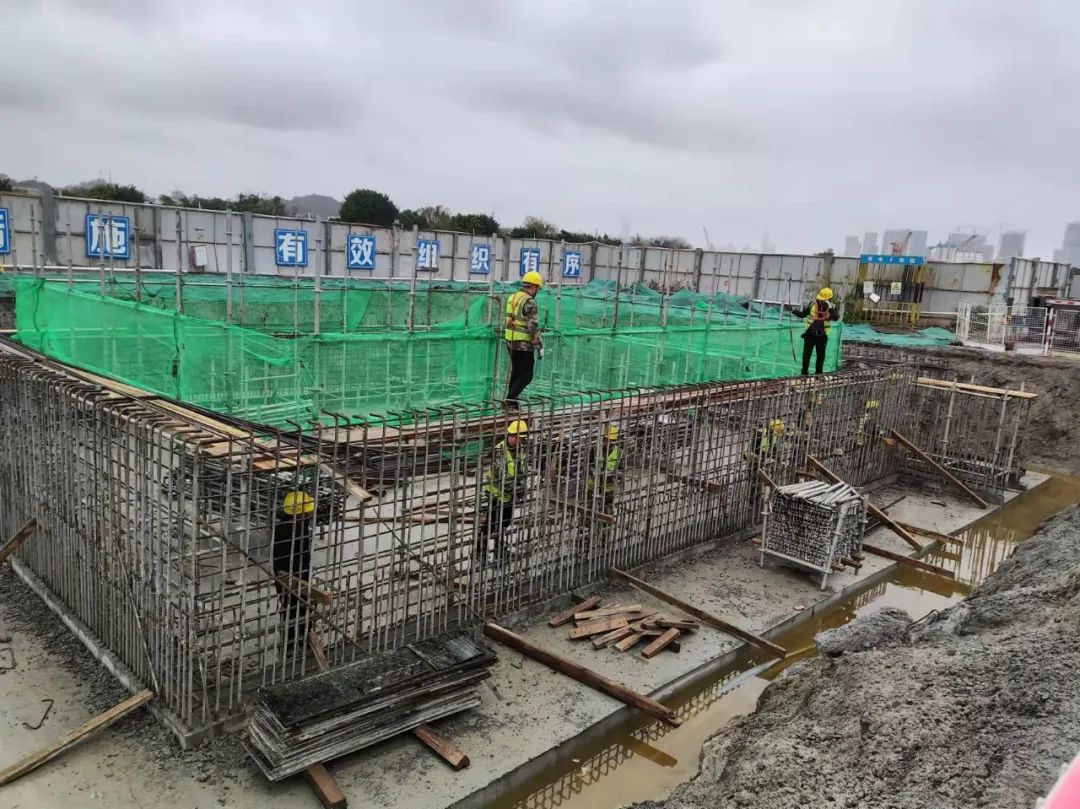

△ 洪圣沙站冷却塔钢筋笼绑扎施工

土建工程累计完成66%。11座车站中,4座已封顶,7座进行土建施工;

11个区间中,3个已贯通,8个进行土建施工。姬堂停车场进行土建施工。

十号线(西塱-石牌桥)


△ 东湖至滨江东路区间左线盾构始发

土建工程累计完成38%。14座车站中,3座已封顶,10座进行土建施工,剩余1座进行前期准备;

14个区间中,1个已贯通,3个进行土建施工,其余进行前期准备。广钢新城车辆段进行土建施工。

十一号线(火车站-琶洲-火车站)

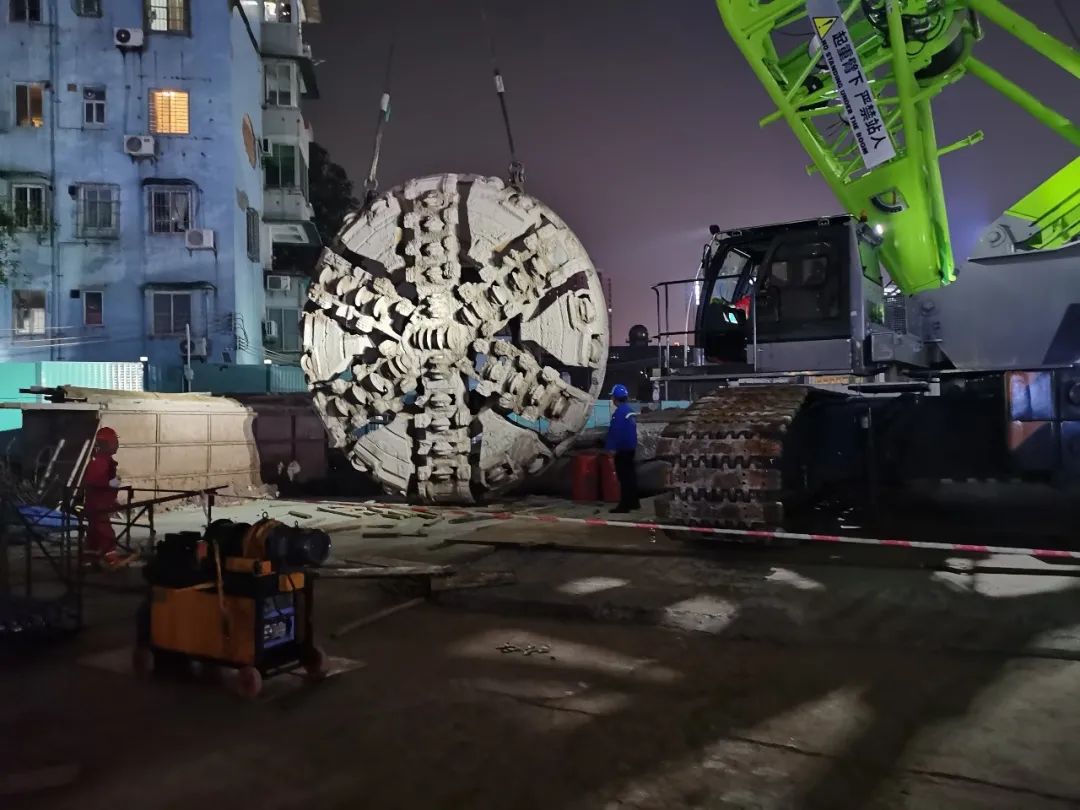

△ 天华区间盾构吊装

土建工程累计完成74%。32座车站中,1座在进行前期准备,2座已开通,14座已封顶,其余15座正在进行土建施工;

32个区间中,1个已建成开通,10个已贯通,16个进行土建施工,剩余5个进行施工前准备。赤沙车辆段和出入段线进行土建施工。

十二号线(浔峰岗-大学城南)


△ 烈士陵园站地连墙钢筋笼吊装

土建工程累计完成38%。25座车站中,4座已封顶,20座进行土建施工,剩余1座进行前期准备;

24个区间中,1个区间贯通,12个进行土建施工,其余进行前期准备。槎头车辆段、大学城南停车场进行土建施工。

十三号线二期(朝阳-鱼珠)


△ 凰岗站基坑土石方开挖施工

土建工程累计完成44%。23座车站中,3座已封顶,19座进行土建施工,1座车站进行前期准备;

23个区间中,4个区间及凰岗停车场出入场线已贯通,14个进行土建施工,其余5个进行前期准备。

鱼珠停车场、凰岗停车场及盖体进行土建施工。

十四号线二期(嘉禾望岗-广州火车站)


△ 岗贝站基坑开挖施工

土建工程累计完成30%。8座车站中,1座主体结构封顶,5座进行土建施工,剩余2座进行前期准备;

8个区间中,2个已贯通,3个进行土建施工,其余3个进行前期准备。

十八号线后通段(冼村-广州东站)


△ 广州东站盾构组装

土建工程累计完成7%。1座车站进行前期准备,1个区间进行土建施工。

二十二号线后通段(陈头岗-芳村)


△ 南浦西站施工现场

土建工程累计完成16%。4座车站正在进行土建施工;4个区间中,1个进行土建施工,其余3个进行前期准备。

(注:以上车站名称仅为工程暂定名称,标准站名应以市政府批准公布为准。)
