【招标】2027年底竣工,兰合铁路引入兰州枢纽工程施工招标

发布时间:2022-01-17分类:招投标来源:铁路建设规划
【轨道交通网-RTAI 智慧城轨网-城市轨道交通门户网站讯】


1、招标条件

本建设项目新建兰州至合作铁路引入兰州枢纽工程已由《国铁集团甘肃省人民政府关于新建兰州至合作铁路调整可研报告的批复》(铁发改函〔2020〕290号)、《国铁集团甘肃省人民政府关于新建兰州至合作铁路调整初步设计的批复》(铁鉴函〔2021〕401号)、《关于新建兰州至合作铁路站房及相关工程调整初步设计的批复》(铁鉴函〔2021〕448号)批准建设,项目业主为中川铁路有限公司。

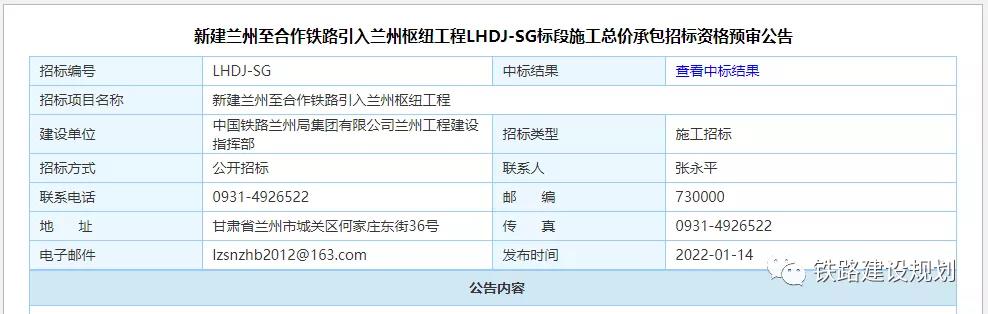

建设资金来自甘肃省人民政府和中国国家铁路集团有限公司共同出资,项目投资估算233.90亿元,项目出资比例为甘肃省承担因提高技术标准增加的工程投资118.30亿元(含征拆费用增加3.30亿元);剩余投资115.6亿元资本金按50%考虑为57.80亿元,其中甘肃省承担剩余征地拆迁费用9.60亿元,国铁集团出资48.20亿元,资本金以外资金使用国内银行贷款等债务性资金,国铁集团出资约27.4%,甘肃省出资约72.6%,资金已落实,施工图设计文件完备,招标人为中国铁路兰州局集团有限公司兰州工程建设指挥部。

2、项目概况与招标范围

2.1 项目概况

建设地点:兰州市。

建设规模:新建兰州至合作铁路引入兰州枢纽工程包括新建西固城至西固隧道进口的兰合正线,新建联络线,改建兰新线与北环货线,西固城站改工程。

隧道1座(柳泉隧道1.708km),桥7座2.881km(宣家沟123467号大桥)、兰合联络线特大桥,不含兰合正线左线部分铺轨、不含兰合左线宣家沟1号大桥合作台台尾至西固隧道段路基工程;四电、生产生活房屋及站后配套工程。


2.2 招标范围

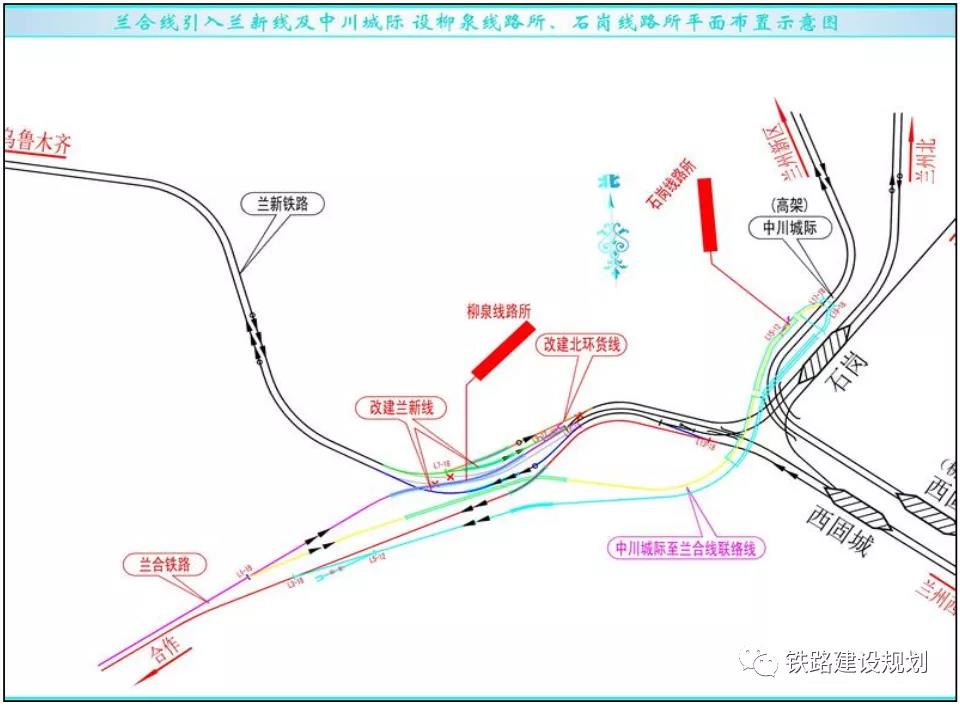

兰合铁路左线设计起点至宣家沟1号大桥合作端台尾段(里程:DK0+000~DK1+652.03)除铺轨工程以外的其他工程;兰合铁路右线设计起点至DYK4+200段所有工程(里程:DYK0+000~DYK4+200段);兰合铁路与兰州机场城际铁路联络线左线LDK0+000~LDK3+739.265、联络线右线;改建兰新铁路上行及下行线,改建兰州北环货右线等兰州枢纽相关工程。

上述范围内征拆、大临、站前(不含兰合铁路左线正线铺轨)及站后等全部工程。


标段划分:结合工程特点,为合理安排和组织实施,本次施工招标分为一个标段。

计划工期:2085日历天,计划开工日期 2022年4月1日,计划竣工日期 2027年12月15日。

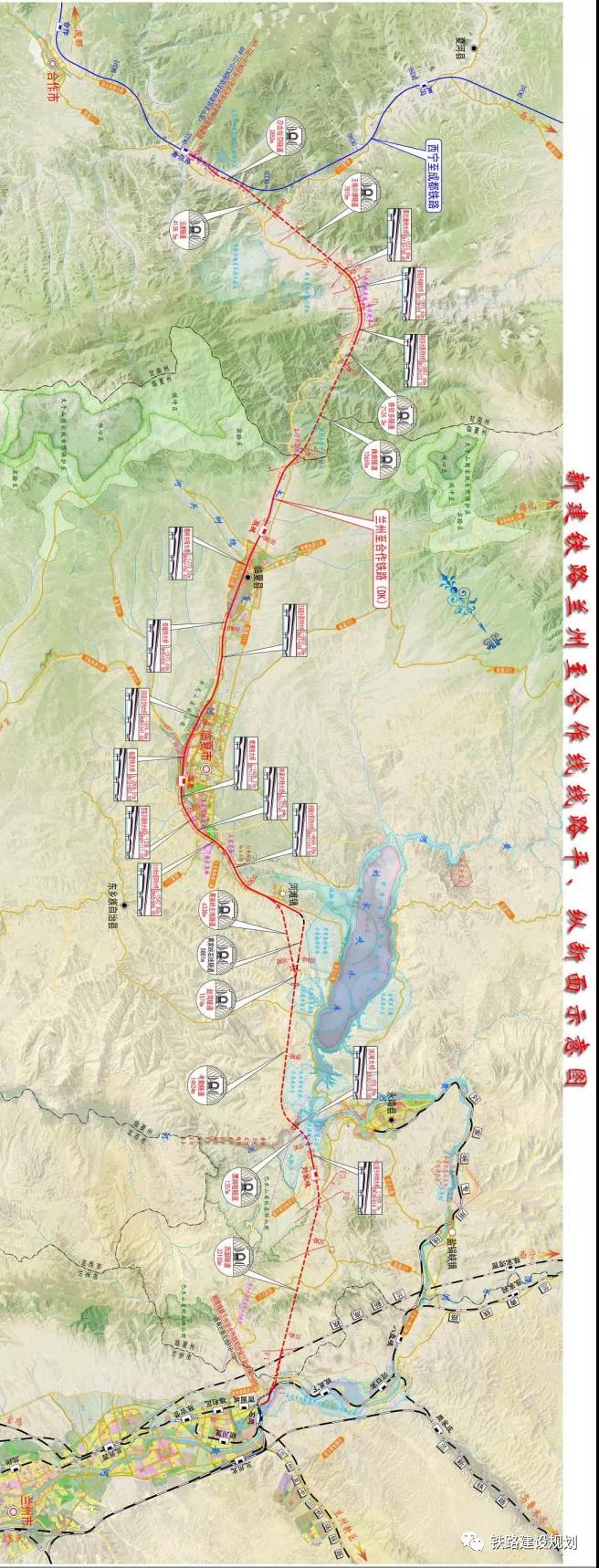

兰合铁路线路平面图▼
