节后大礼包来了!深圳地铁16号线实现35kV电通

发布时间:2022-02-21分类:轨道企业信息来源:深圳地铁
【轨道交通网-RTAI 智慧城轨网-城市轨道交通门户网站讯】

2月18日00:38

随着地铁16号线大运站35kV开关柜母线的

最后一次送电冲击完成

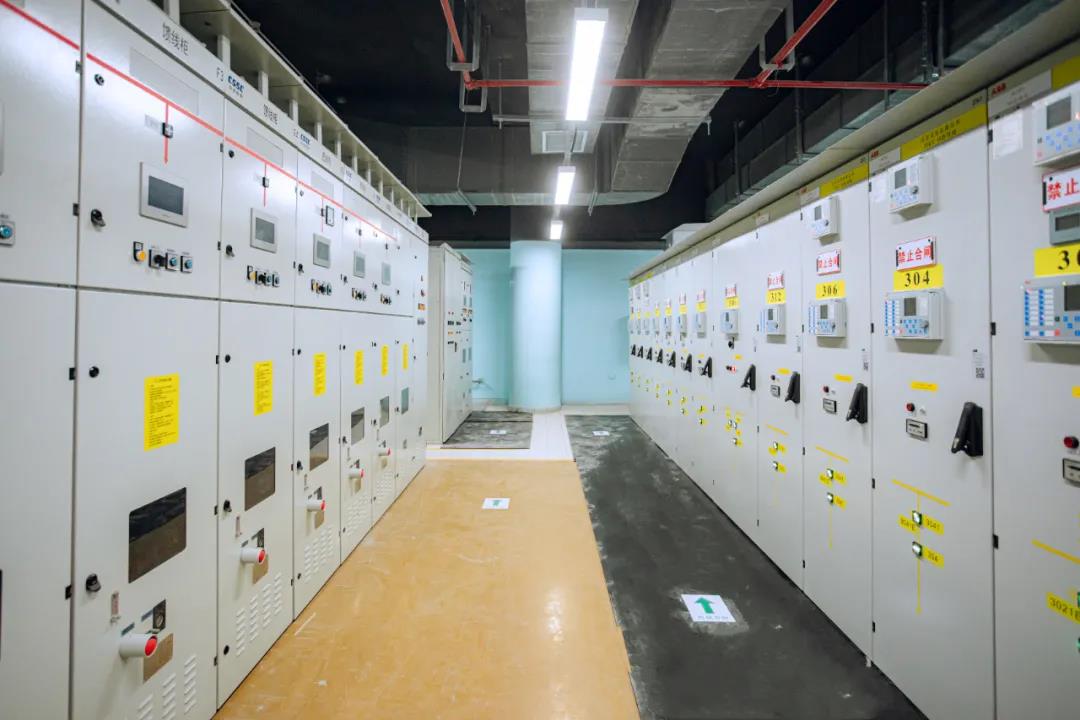

16号线各站35kV变电所已成功带电

标志着深圳地铁16号线

实现了全线35kV电通目标

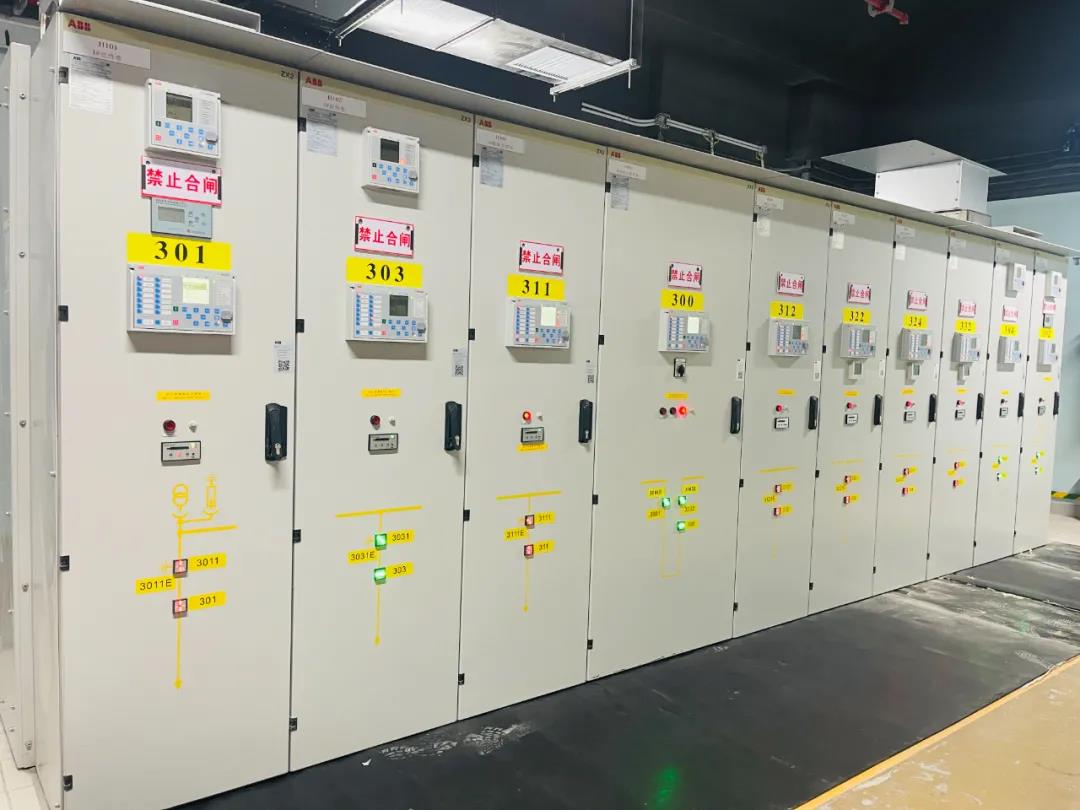

复查35kV开关柜开关位置

保护整定值等状态满足送电要求

报送电领导小组

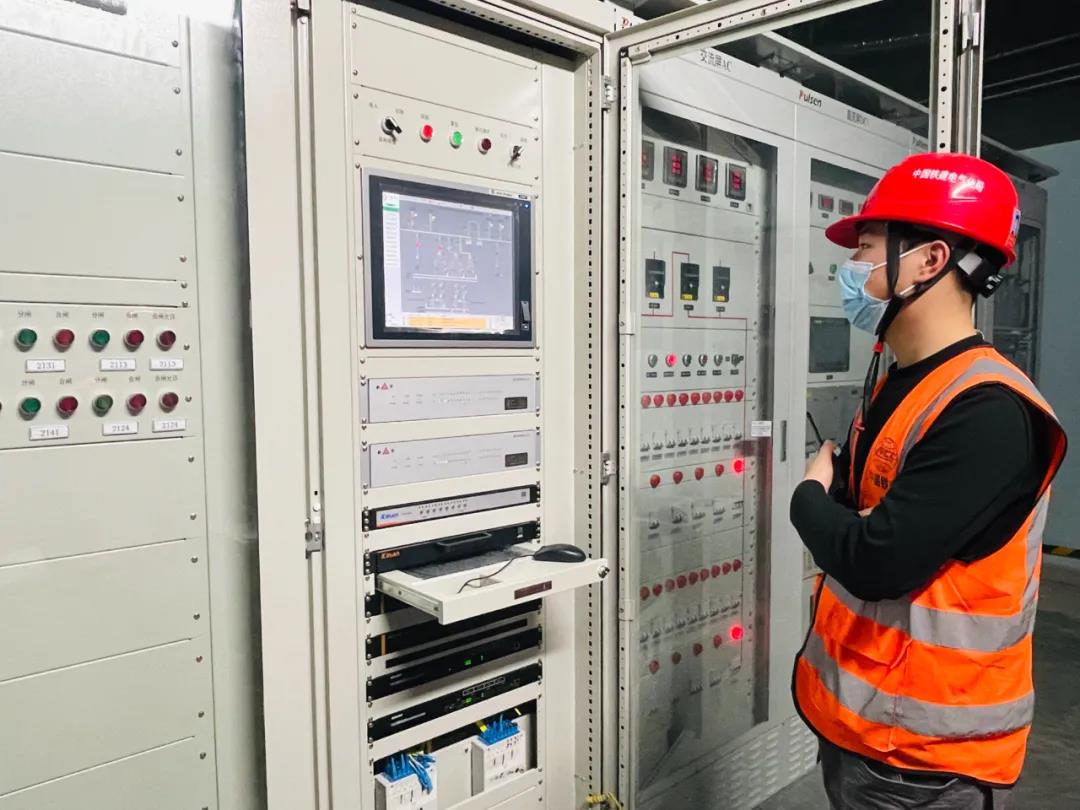

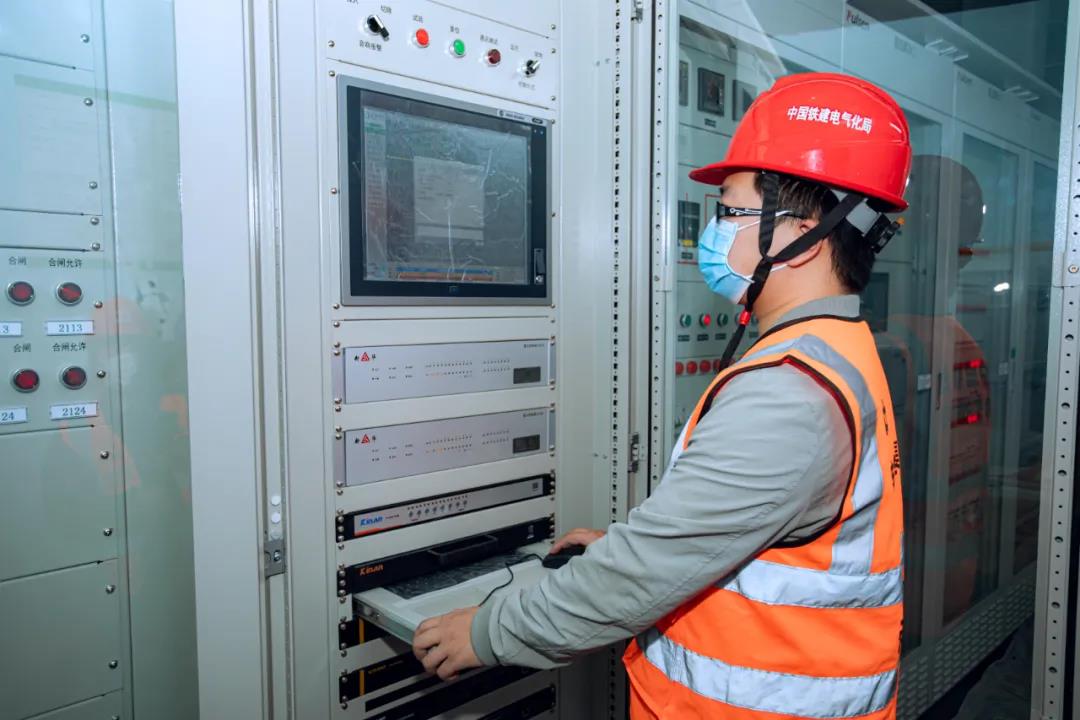

每组到现场后先试一下通讯方式

再检查设备状态


本次工程供电系统采用

110kV/35kV两级集中供电的方式

大运站(含)至坪山站(不含)段由双龙主变电所供电

分供全线三个供电分区


16号线供电系统工程接口多、工期紧、难度大、组织协调工作复杂。深铁建设设备管理部、深铁运营、深铁咨询、北城院、铁建电气化局等相关单位组成的项目团队紧密配合、齐心协力、认真履职,结合施工现场条件,采取无轨测量、无轨安装等措施,通过加强沟通协调,及时调整优化施工方案,建立起了供电设备安装条件跟踪—设备到货协调—设备安装质量控制等全过程的联动工作机制。


通过积极协调作业时间

加强对施工进度计划的管控

为按期电通提供了强有力的技术保障

为最终实现送电目标奠定了基础


项目组克服疫情困难

施工单位组织千余名人员春节期间

默默坚守在岗位上

确保高质量完成节点目标


深圳地铁16号线全线35kV电通的实现,是继110kV双龙主变电所成功受电后实现的又一重大节点。既为后续400V送电提供了基础,也为下一步全线接触网热滑、系统联调和列车上线动车调试等提供必备的电力保障。

深圳地铁16号线

地铁16号线由大运站引出

沿龙岗大道、黄阁路、龙平路敷设

终至田心站

线路全长约29.2千米

设站24座,其中换乘站10座

停车场、车辆段各1座

线路采用全自动运行模式

共设4个铺轨基地

12个辅助铺轨基地

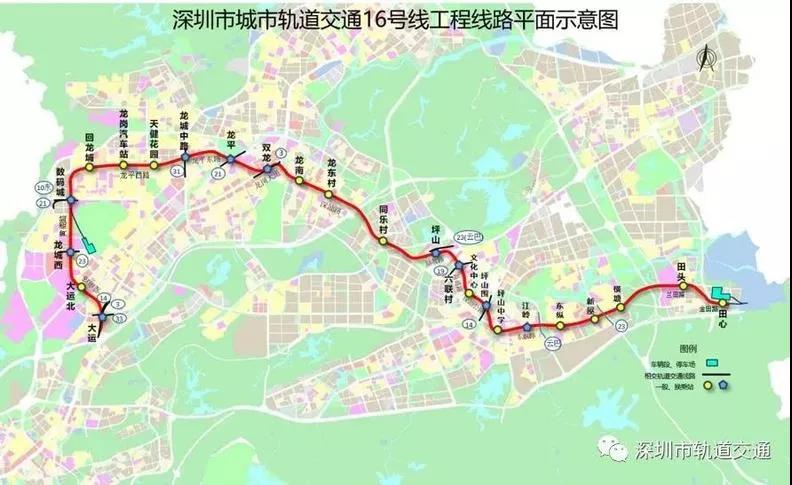

△地铁16号线示意图(站名以实际运营为准)

目前

16号线正加快区间接触网安装及弱电设备安装

有序推进车站弱电系统设备安装施工等剩余工作

全力保障16号线全线开通试运营的目标

顺利实现


预计到2023年

坪山、龙岗居民就能坐上16号线了

出行又多了一个便捷选择!
